水泥廠圓弧鋼結構吊裝安全技術措施

作者:杰達鋼構 點擊:1364次 時間:2019-03-26 10:46

2019年度我們杰達鋼構在江蘇省鹽城市建湖縣大面積的施工水泥場的拱形鋼結構。這樣的圓弧梁鋼結構跨度足足有30多米,施工難度比較大,很多施工隊都不愿意承接這樣的工程。我們杰達鋼結構的施工人員一馬當先,克服一切困難,完成了下圖鋼結構的吊裝。

本文就給大家介紹一下,我們這次施工的鋼結構堆料車間的吊裝的安全技術措施。

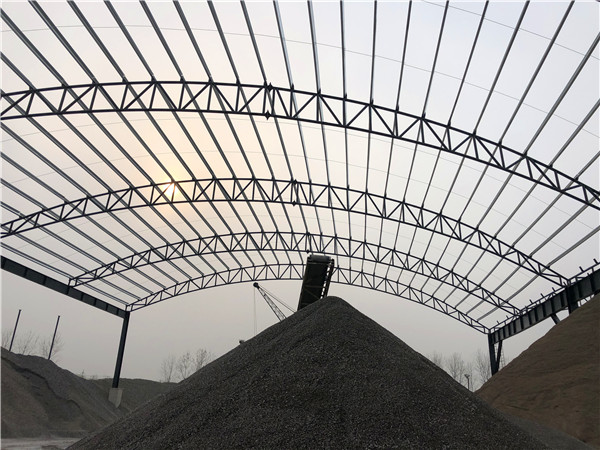

圓弧鋼結構

鋼結構車間吊裝吊裝安全技術措施

嚴格按照起重運輸安全操作規程和本方案安全施工章節執行。

基礎支撐面、支座和地腳螺栓的允許偏差表01

項次項目允許偏差

1.支撐面:(1)標高(2)不水平度±30.MM1/750

2.支撐表面:(1)表面(2)不水平度±1.5MM1/1500

3.地腳螺栓位置(任意截面處)(1)在支座范圍內(2)在支座范圍外±5.0MM±10.0MM

4.地腳螺栓伸出支撐面的長度±20.0MM

5.地腳螺栓的羅紋長度只允許加長

圓弧梁屋架吊裝施工方法

(1)吊裝方法及主要機具的選擇

①吊裝方法:根據屋架的結構形式,在其螺栓連接處分成三個構件。如圖SLQ-02,先吊構件(1)和(2),(1)(2)構件就位找平并擰緊地腳螺栓后,搭設臨時支撐臺,以支撐懸臂端,很后吊裝構件(3)。空中組對時校正,直至安裝偏差滿足規范要求。第一榀屋架與第二榀屋架就位后,隨即安裝兩榀屋架的檁條等屋面構件。

②吊裝機械的選擇:在所有屋架中,第(9)軸線屋架的各段重量很大,整榀重15T,共三段重分別為:

G1=G2=5.58tG3=3.83t

起重機在廠房西側吊裝,構件(3)吊裝所需起重機工作參數如下

幅度A=BJ房/2+R回=20M

起升高度H=H屋+H吊索=27M

起重量Q=G3+G鉤+G繩=4.5噸

查起重機性能參數表,選擇90t履帶吊。

(2)屋架的臨時固定及工作臺的設置

因構件(1)(2)吊裝就位后,懸臂端作用在柱腳的傾覆力矩M=6,GLAB=1.9×3.23=6.14t.m,故需臨時固定??紤]到組裝構件(3)以及安裝檀條等屋面構件時需要工作臺,選用兩臺折疊式升降平臺,上鋪方木,用千斤頂支撐屋架懸臂端。

(3)屋架的測量與校正

經緯儀放置在屋架豎直面偏離10M左右的E點處。同時現測屋架的A、B、C三點,使三點都在同一垂直面上。先校正鋼架柱的傾斜,使A、B兩點同在一條垂直線上,然后檢查C點,偏差控制在10MM內。如有偏差,可用撬杠撬動懸臂端來調整,屋架在縱軸線方向的傾斜,用支撐校正。

(4)屋架的綁扎

①構件(1)、(2)的綁扎:

為使剛架吊起后保持垂直,綁扎中心通過構件的重心,采用三點綁扎法,利用倒鏈調整找正鋼梁重心位置。

②構件的綁扎

構件(3)為對稱構件,采用兩點對稱綁扎,吊鉤垂直線通過構件重心。

3.鋼梁吊裝施工流程及質量控制措施

我們杰達鋼構的施工人員等待土建一層施工完成后→鋼結構施工準備→基礎復查→構件檢驗→運輸堆放→復驗構件→吊裝(12)軸構件(1)(校正)→吊裝第(12)軸構件(2)校正→吊裝構件(3)組裝成型→測量校正→吊裝第(11)軸構件(1)(校正)→吊裝第(11)軸構件(2)(校正)→吊裝第(11)軸構件(3)→測量校正→安裝兩榀間的檁條→吊裝第(10)軸屋架→安裝檁條等屋面構件→驗收、復查

Tags: 罩棚屋頂,杰達鋼構
